近期,有市民反映,位于龙华区观平路的松轩天桥建成后迟迟未能投入使用。

2026年1月19日市民便反映了相关问题,但2个多月过去了,情况依旧,居民过街不便,出行受到困扰。

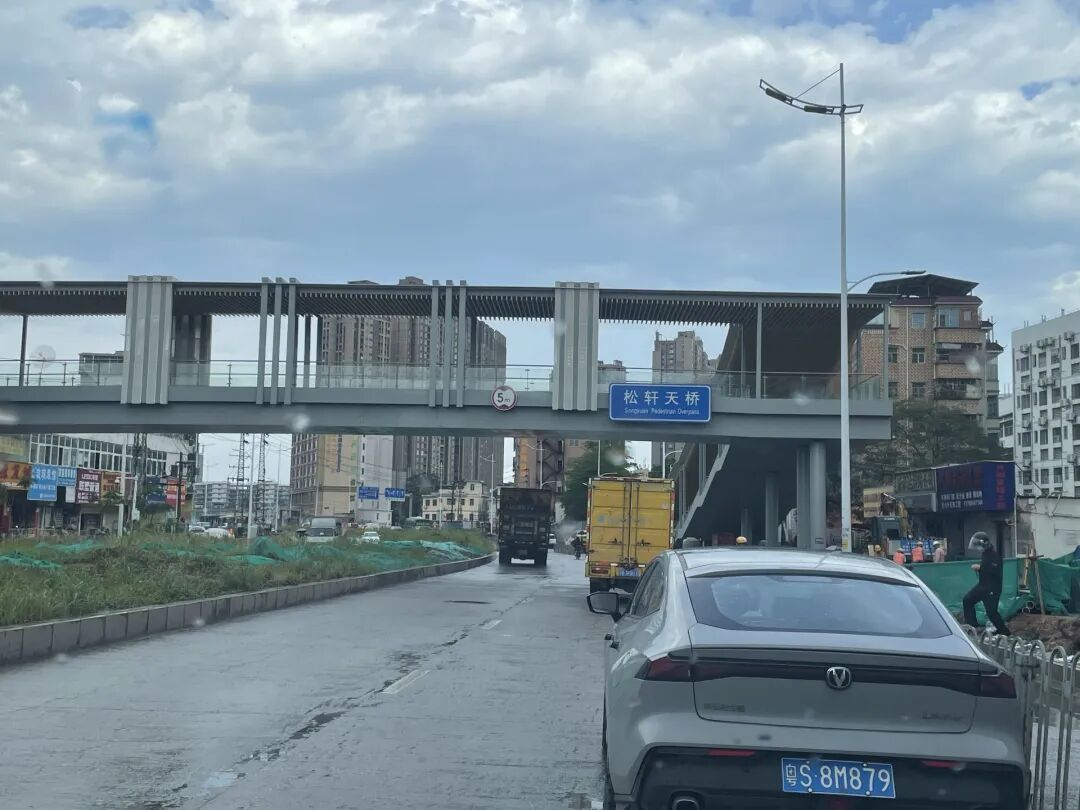

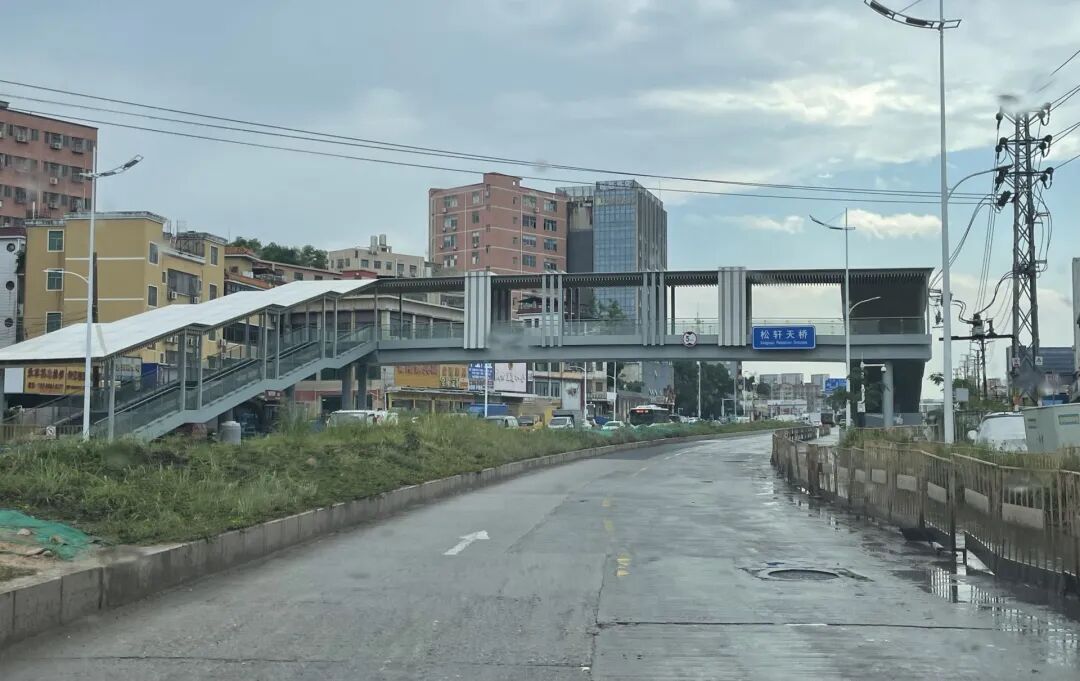

接到报料后,深圳特区报&读特记者前往现场走访。记者看到,松轩天桥主体结构已经完工,楼梯与坡道也已具备使用条件。

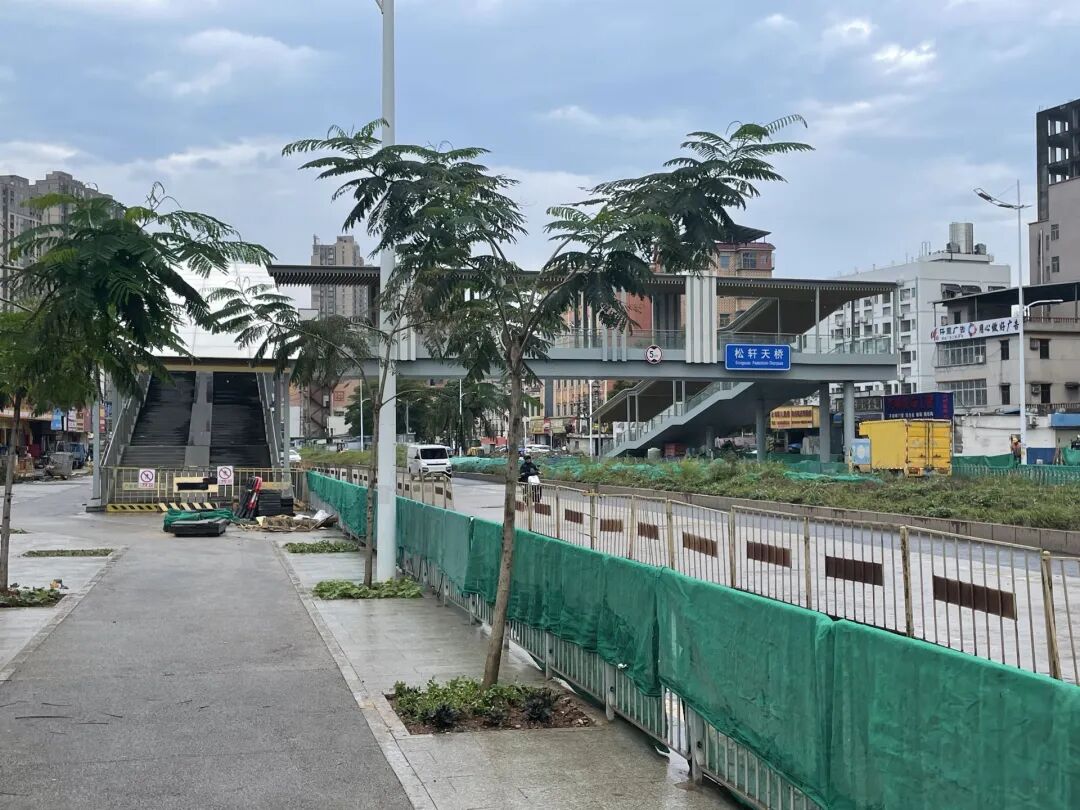

天桥东向已与道路连通,周边未见施工;而西向桥体下方及楼梯周边仍有施工围挡。

该天桥位于街区中部,双向绕行均需花费较长时间,加之周边道路正在施工,通行存在一定障碍。

尤其天桥正位于城中村出入口,居民面对近在咫尺的天桥却无法使用,只能“望桥兴叹”。

天桥距离路口有一定距离,绕行相对较远。

天桥东向已完成,周边无施工。

天桥西向周边有大量工地,步行受限。

针对此事,龙华区建筑工务署于3月25日回复称,松轩天桥主体已具备使用条件,但因高压线下地工程影响,人行道及无障碍坡道尚未完工,存在高差与安全隐患,暂缓开放。待相关工程完成后进行顺接,预计6月30日前完成收尾并开放。

有市民对该回复表示部分接受,但对工期仍有疑问。深圳特区报&读特记者再次向龙华区建筑工务署反映情况,并建议开设供村民通行的临时通道。

龙华区建筑工务署于4月1日回复称,经核实,松轩天桥位于龙华区观湖街道观平路与福楼村出入口旁。

该天桥是观平路改造工程项目的行人过街配套设施,主体结构工程已基本完工。根据工程项目建设时序要求,天桥需待观平路整体建设完成并移交后,方可正式开放通行。

经现场踏勘,福楼村出入口距离环观中路—观平路交叉路口约200米,距离五和大道—观平路交叉路口约270米,上述两处路口均可满足市民正常的过街通行需求。

关于福楼村高压线下地工程与天桥建设的关系问题,福楼村段高压线下地及拆除工作与松轩天桥建设本身不存在施工制约,其主要影响体现在与天桥连接的人行道施工方面。

因天桥出入口与现状地面人行道存在高差,如在周边人行道尚未完善的情况下提前开放,市民上下天桥后将无法安全、顺畅通行,存在较大安全隐患。

为切实解决好人民群众急难愁盼问题,龙华区建筑工务署已组织施工、设计等单位现场勘察,决定修建一条宽约2米的临时人行道顺接至天桥,以优先保障市民通过天桥过街,该项工作预计于4月10日完成。

同时,龙华区建筑工务署将加快推进高压线下地相关工程,待人行道施工完成后,立即组织对天桥出入口进行顺接处理,并同步完善护栏、盲道等无障碍设施。预计于6月30日前正式开放天桥及人行道通行。
