面对工期紧、任务重、难度大、交叉施工等诸多情况,项目部多次组织会议讨论,确定分工序、分专业、分空间、分时间多项内部交叉施工组织。在合理确保环网电缆施工的前提下,平行推进各项施工进度,较既定“3.30电通”节点提前2天兑现送电,为地铁20号线一期工程后续“网通”“热滑”等节点提供了有力保障。

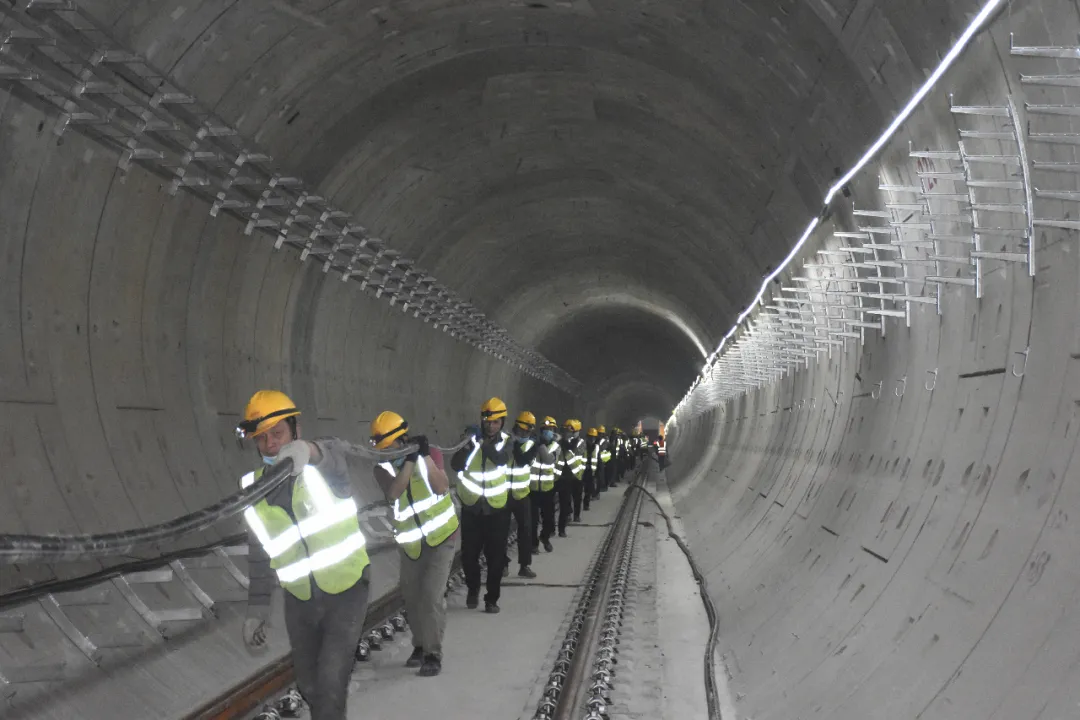

▲供电专业在重庆路站放电缆
