前海十单元学校(二期)项目位于前海前湾片区,是前海城市新中心的“八大公共设施”之一。
受疫情影响,项目工期变得尤为紧张,为确保按时按质完工交付,项目组通过优化关键线路上施工工艺,既缩减了总工期,又达到了施工质量好、提升项目形象等效果。到底在哪里作出改变?一起来看看吧!

为缩减总工期
原设计中的加气块和灰砂砖砌筑墙体改为ALC墙板
项目概况

项目西侧为临海大道,南侧为前湾四路,东侧为规划市政道路,其下方有规划地铁线,场地北侧为项目国际学校。总用地面积约28816㎡,建筑面积77135㎡,其中地上建筑面积52252.03㎡,地下建筑面积25063.95㎡,包含两层地下室及6栋单体建筑,其中地上教学区分高中部(7层),初中部(5层),小学部(4层)以及幼儿园(4层),宿舍A栋(10层)、B栋(5层),建筑高度最高49.7m,结构形式为框架-剪力墙结构,地下室局部钢结构。

面临问题
受疫情影响,本项目工期变得尤为紧张,为确保按时完工交付,需要通过优化关键线路上施工工艺,达到合理抢工的目的。

解决方案
经综合分析和验证,项目将原设计中的加气块和灰砂砖砌筑墙体改为ALC墙板,更改范围为地下室和地上的室内隔墙,砌体结构总量约11000m³,经评估,预计总工期能缩减约一个月。
施工工效快、质量好、增加装配率......
未来将广泛应用于各类建筑工程内墙砌
ALC轻质隔墙板

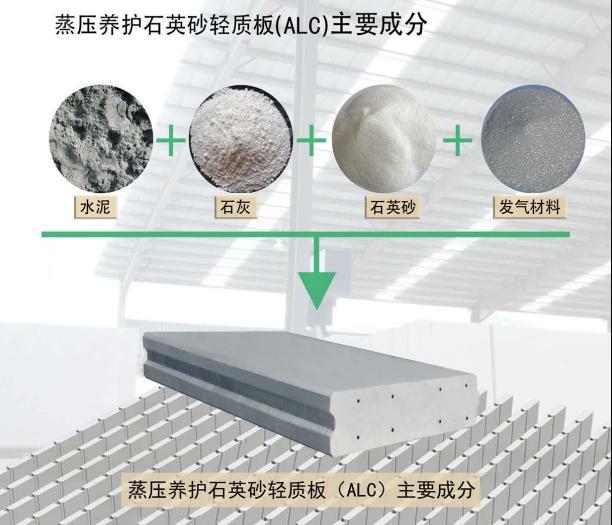

ALC墙板(蒸压加气混凝土墙板,又称 AAC)是以粉煤灰(或硅砂)水泥、石灰等为主原料,以铝粉为发气剂,经过磨细、浇筑、发气、切割、预养、高压蒸汽养护而成的多气孔硅酸盐材料。产品宽度一般为600mm,长度和厚度可根据项目实际需要进行深化定制。

01
强度高,防火及隔音性能好
ALC板材为工厂高温蒸压养护一体成型,生产加工工艺与加气块基本一致,内配钢筋,板材强度性能、防火性能和隔音性能均可达到或超过加气块墙体。
02
施工质量好、提升项目形象

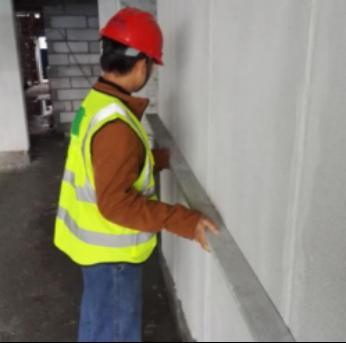

ALC墙体施工为干作业,对于现场安全文明施工有着积极的影响,有利于提升项目文明施工形象。ALC墙板装修过程中垂直度、平整度易保证,整体观感好,有利于后续各项优质结构工程和安全文明双优工地的评选。

施工现场实体效果
03

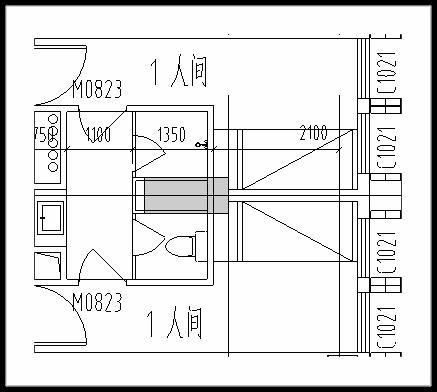

深化设计
ALC板材根据项目实际层高分布,提前进行深化设计,由工厂定尺生产,现场按区域编号对位施工,减少材料切割浪费。
ALC墙板生产能耗和使用能耗都很低,为国家推广的节能材料,有利于绿建二星等创优工作开展。

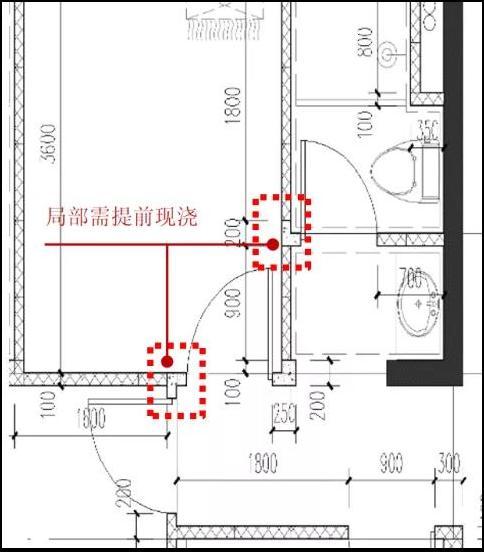

二次结构深化布置图
04
施工工效快
ALC板轻质高强,搬运安装快;干法作业,施工功效高;安装工艺简便,单一工种即可完成,单层同比砌筑墙体可减少三分之二的绝对工期。
05
施工运输方便
ALC板材运输主要通过塔吊+卸料平台,与其他专业材料运输不冲突,将施工电梯资源更多提供给机电、精装等专业分包,快速推进项目进展。
06
增加装配率
在政府大力推行装配式建筑的背景下,使用蒸压加气混凝土墙板代替加气块墙,可有效增加装配率,按深圳市装配式技术评分标准,蒸压加气混凝土墙板可提高装配式评分5~7分。

ALC轻质隔墙板可增加装配率
07
增加使用面积
采用 ALC板作为隔墙,因同样要求下厚度降低,原设计加气块厚度为200mm,改ALC板后厚度可修改为150mm,且砌筑需额外增加2cm抹灰厚度,ALC板无需抹灰。

ALC轻质隔墙板可增加使用面积
ALC板是一种新型的内墙墙体材料,高效节能,根据材料自身的优越性和实施过程中的高度综合评价,ALC板作为公认的建筑节能产品,被确定为建设部康居示范工程推荐产品,已被国内各房地产建筑施工企业所接受,同时,可以预见未来将广泛应用于各类建筑工程内墙砌筑。
ALC轻质隔墙板11项工艺流程
施工前应进行施工方案编制、排版深化设计,以便生产加工并减少现场切锯工作量,最后得出板材和辅材需求计划。同时将深化成果和施工方案上报,取得建设单位、设计单位、监理单位的审核审批后,再进行现场施工。
主要工艺流程
01
清理工作面
确保基层干净无杂物,以保证粘接剂的可靠连接。

02
放线
根据审批过的深化设计图进行放线定位。用水平仪测量并弹基线,基线与梁顶、楼板底的基线垂直,保证安装墙板的平整度、垂直度,并标柱好门洞的位置。

03

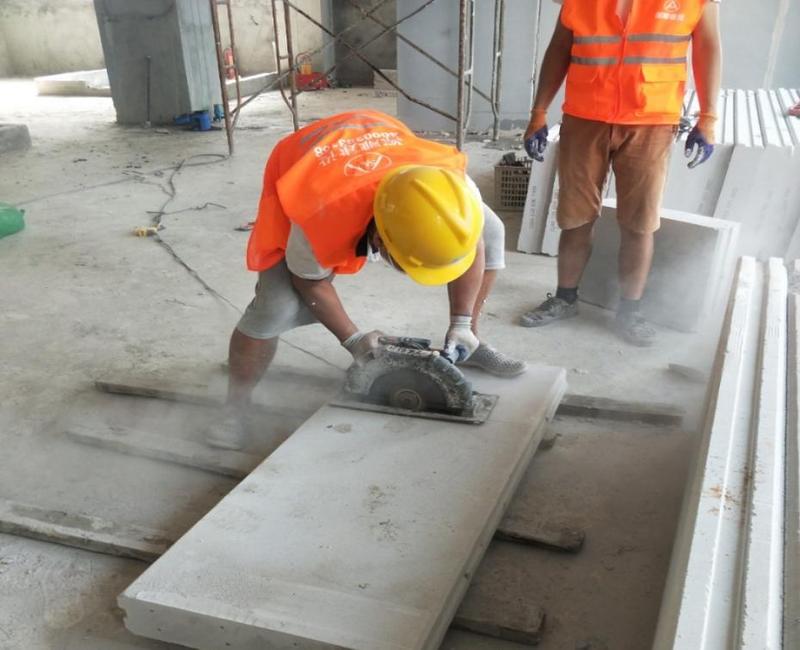

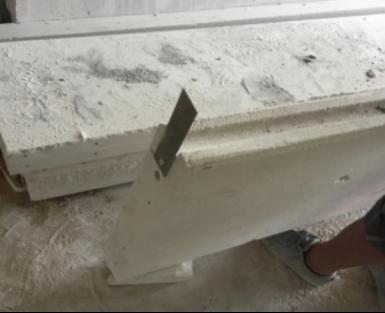

切割、补板
根据现场实际情况,对ALC板材长宽进行局部调整。

04
固定关卡
将管卡提前固定在板墙两端,以便于立板后与结构墙体连接。

05

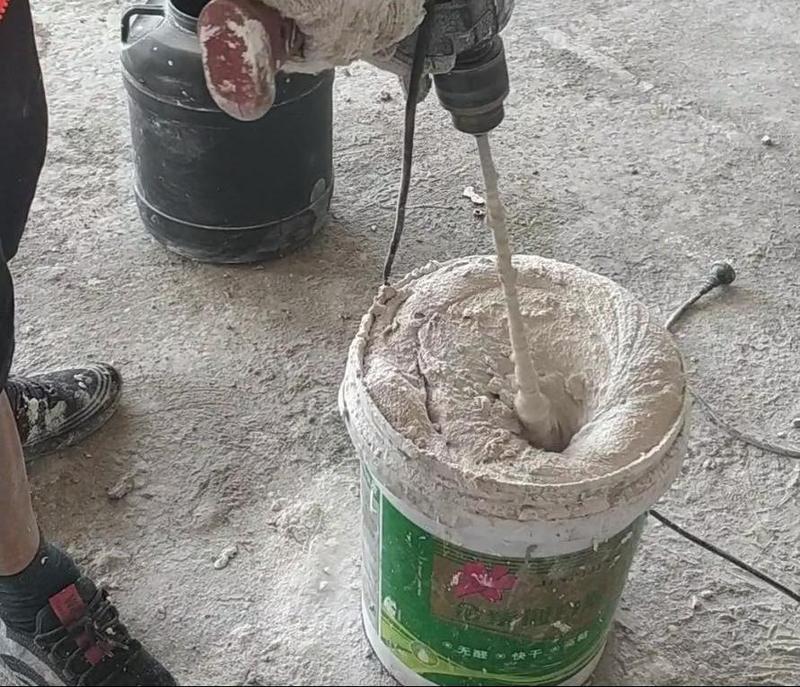

搅拌粘接剂和修补剂
搅拌粘接剂,为板材安装与拼缝处理做准备。

06
上浆
将粘接剂敷在ALC板与上下结构以及侧边墙体连接部位,粘接剂需饱满密实。

07
初步安装
墙板初步拼装好后,要用2m的直靠尺检查平整度,吊坠检查板材垂直度,并用柴刀调校正,再用木楔及结构浆上下固定。

08
板材固定
板材垂直平整度校正完毕后,将管卡与结构固定。

09

底部处理
填塞前,用少许水润湿底部;之后用填缝枪打满,再使用灰刀收平。板材安装完成后,应当天使用专用砂浆填充底部缝隙;待材料初凝后将木楔子取出,并补捻缺口。

10

板缝处理
补平板缝后进行挂网处理,使用专用抗裂砂浆进行板缝处理。以保证后期墙体装饰面出现裂缝,影响学校室内观感以及学校形象。

11

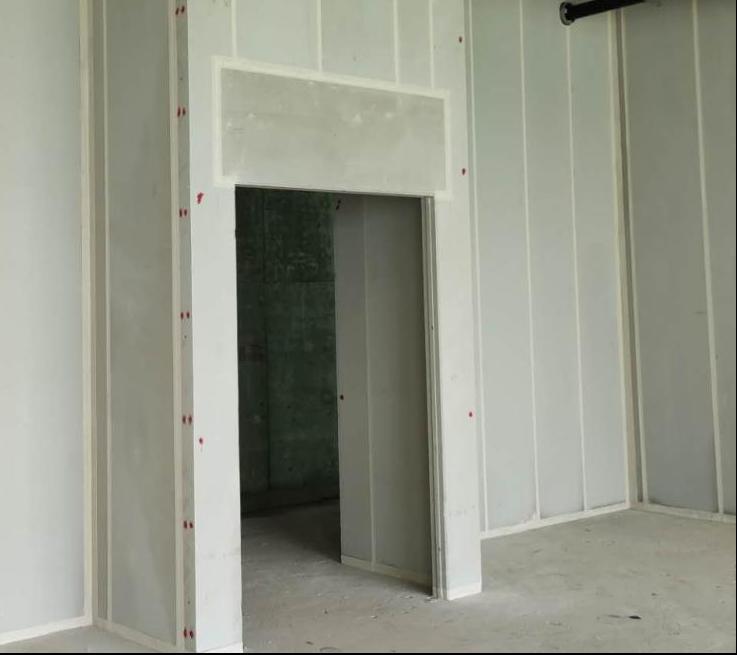

门窗洞口处理
门洞处将ALC横置,作为过梁使用。

本项目通过砌筑隔墙改ALC的技术措施,实现了项目安全、质量、进度、成本的协调统一,同时由于工序减少,降低了项目管理难度,为实现项目总体建设目标奠定了基础。

通讯员:安全质量部 王志强;置业开发事业部 袁东希
编辑整理:洪鹏辉
校审:姜媛媛、朱斌
本文由前海控股编辑整理发布,转载请注明来源
